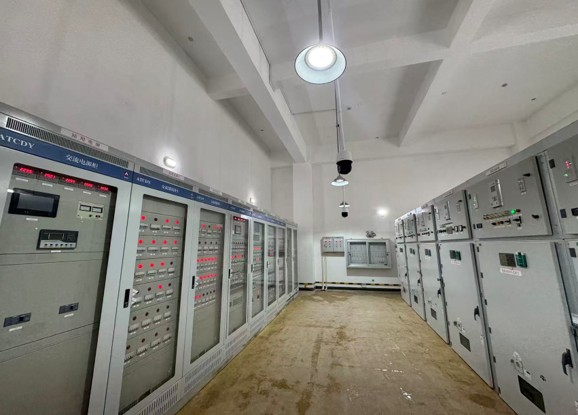

2026年6月9日下午,随着35千伏抱雪站泥抱3H423线路带负荷试验成功,由上海送变电公司承接的35千伏浦东医院(临港院区)接入工程第一路电源顺利投运。
该项目主要施工内容为浦东医院临港院区用户提供供电需求。从浦东220千伏泥城站,220千伏碧海站新建二路35千伏电缆进入院区的电业35千伏抱雪开关站,再由35千伏抱雪开关站送至医院用户站内,以满足用户用电需求。项目分两阶段推进:第一阶段自4月24日开工,历时近两个月完成泥抱3H423电缆施工及送电投运;第二阶段计划于6月下旬启动施工,力争7月底前完成碧抱3T080线路送电,全面实现双电源供电目标。

作为临港新片区重点民生医疗项目,浦东医院临港院区对完善区域三级医疗卫生服务网络意义重大。为高标准完成建设任务,浦东项目部提前多次实地踏勘,精准规划吊车站位、选型,反复比选优化施工方案,采用流水作业模式合理优化工期。施工中加强了管控和安全督察工作,施工方案进行全员交底,同时做好关键作业关键人员到岗到位的管理工作;全方位满足建管单位对工程安全,质量以及进度要求,以确保项目第一路成功投运。
目前,项目部已结合首段施工经验,和业主积极沟通优化第二路线路施工方案,统筹推进后续建设工作,全力确保项目按期全面竣工,为临港片区医疗事业发展提供可靠电力支撑。
